Petit état des lieux des projets de cyclostrades entre Bruxelles et le Brabant Wallon

Petit état des lieux des projets de cyclostrades/autoroutes cyclables entre Bruxelles et le Brabant Wallon

Après l’inauguration de la cyclostrade reliant La Hulpe à Boitsfort (via Groenendaal) en mai 2023, tous les regards se tournent désormais vers les jalons suivants : les différents tronçons de la cyclostrade de l’E411-N4, qui reliera à terme Bruxelles, Overijse, Wavre et Louvain-la-Neuve.

Deux « antennes » viendront se greffer à cette longue radiale :
• La connexion Rosières – Rixensart via le Bois de Mérode et le sentier du Plagniau
• La cyclostrade de la Dyle entre Wavre et Court-Saint-Étienne via Ottignies, Limal et Céroux

Point sur les différents tronçons :

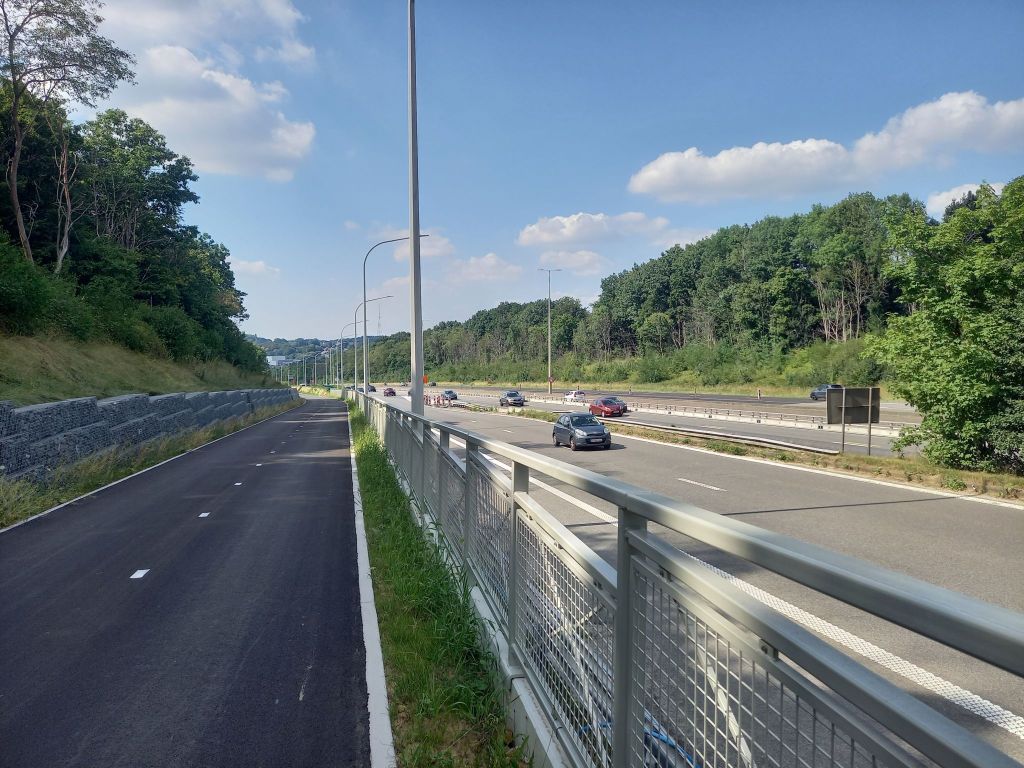

• Louvain-la-Neuve – Wavre (caserne) : mis en service récemment

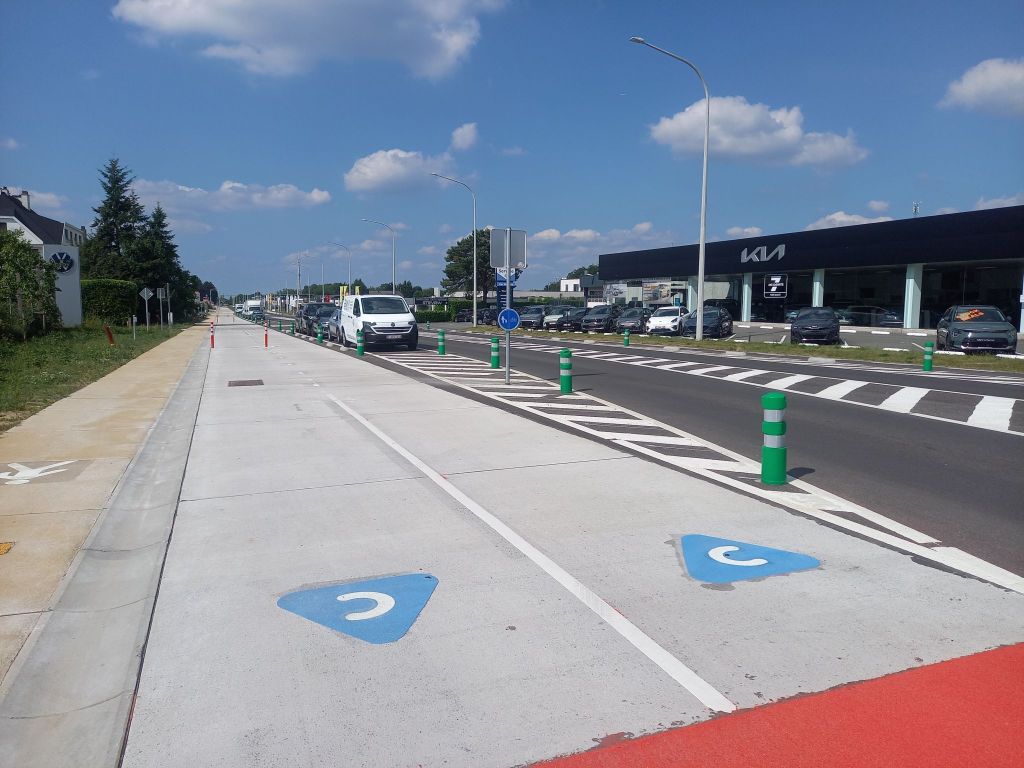

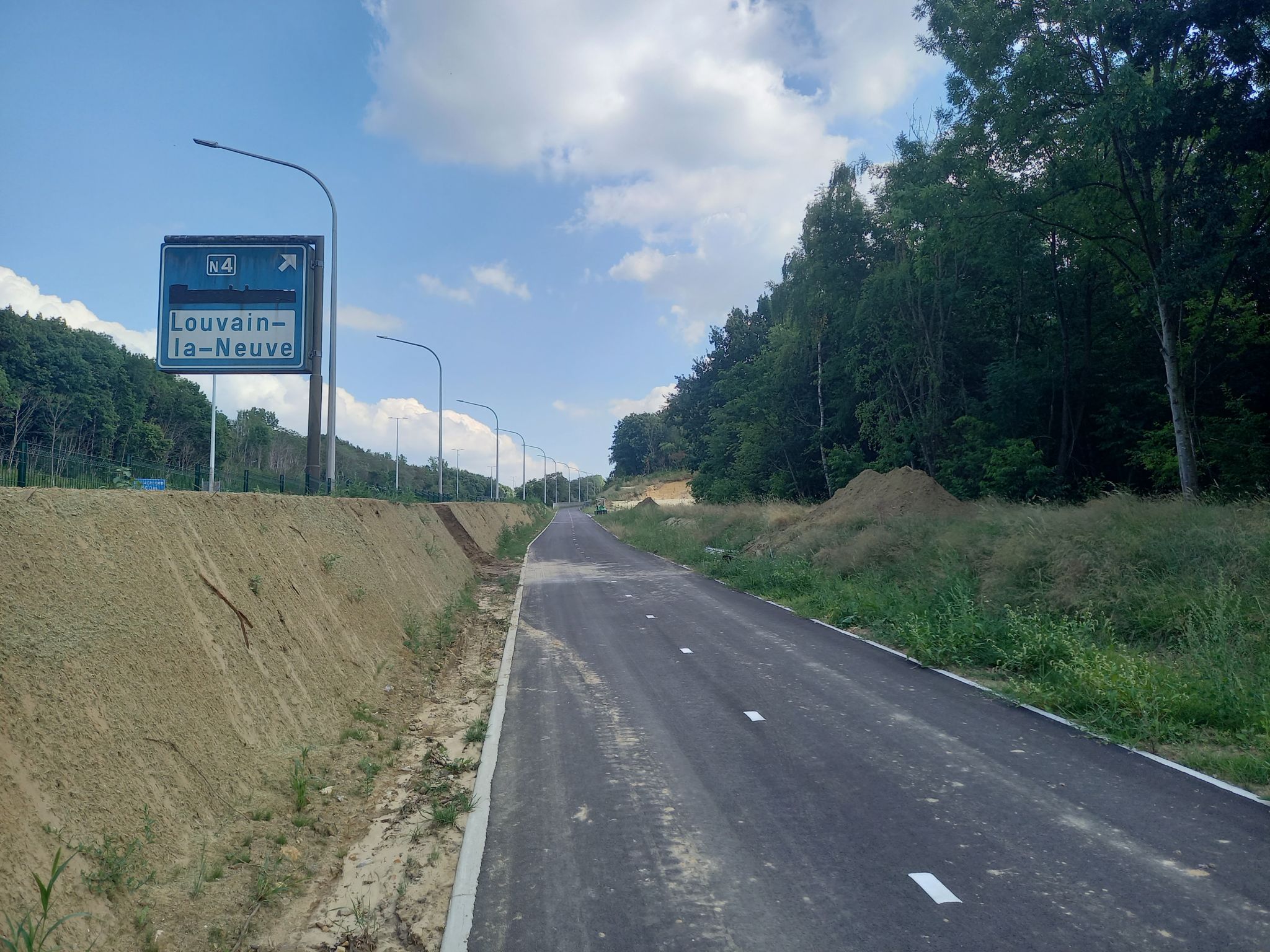

Premier tronçon entre LLN et le Decathlon de Wavre, quelques semaines avant l’inauguration officielle en 2024

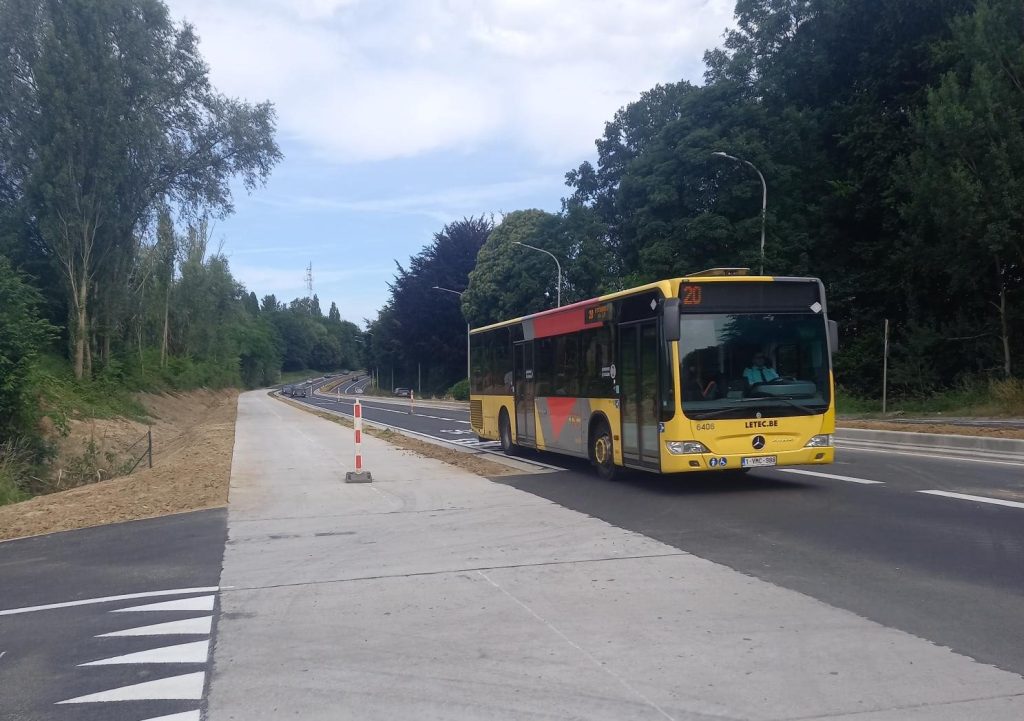

Second tronçon entre le Decathlon (derrière le photographe) et la caserne des pompiers

• Wavre (caserne) – rue du Manil (le long de l’E411) : finalisé, à l’exception d’une petite passerelle qui semble encore en travaux ;

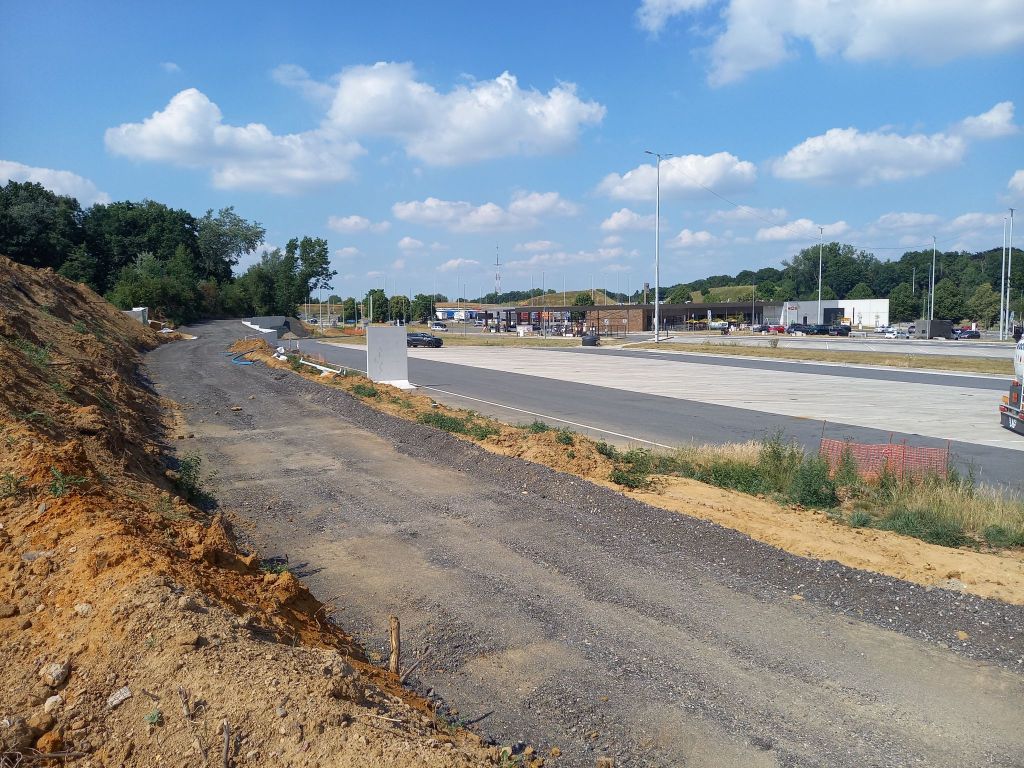

Descende vers la rue du Manil, la caserve se situe dans le dos du photographe

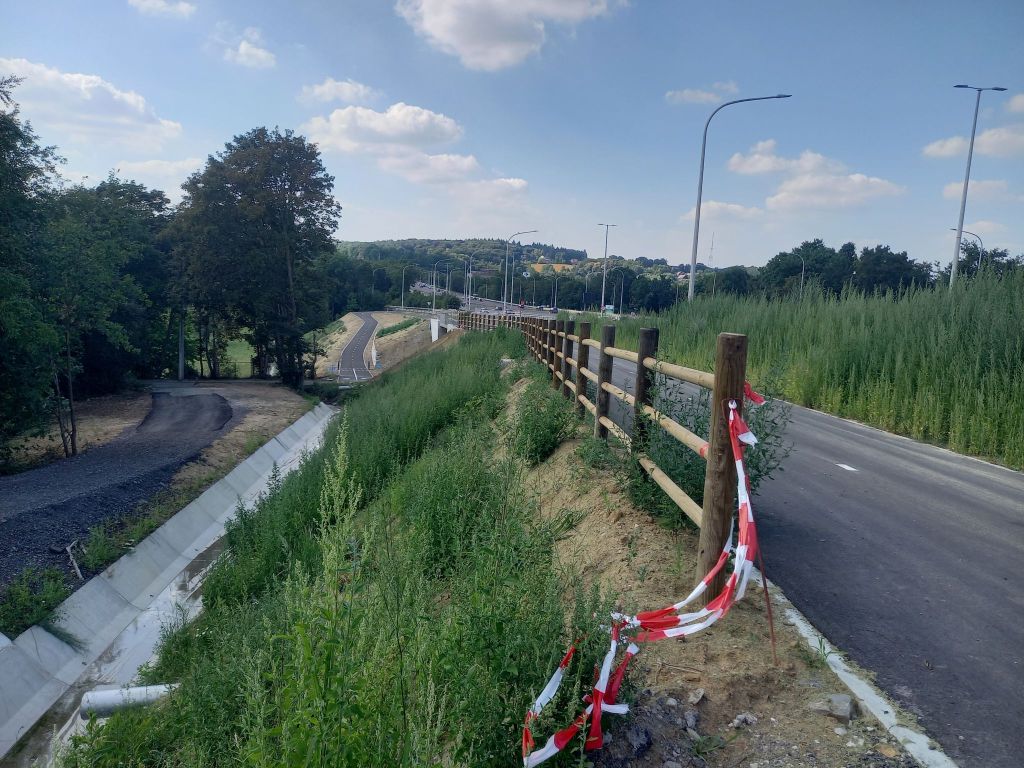

Embranchement vers la rue du Manil, la passerelle pour y arriver est encore en travaux

• Jonction Wavre (N239) – rue du Manil : viaduc de 330 m encore à construire (marché approuvé par le gouvernement wallon en 2024) ;

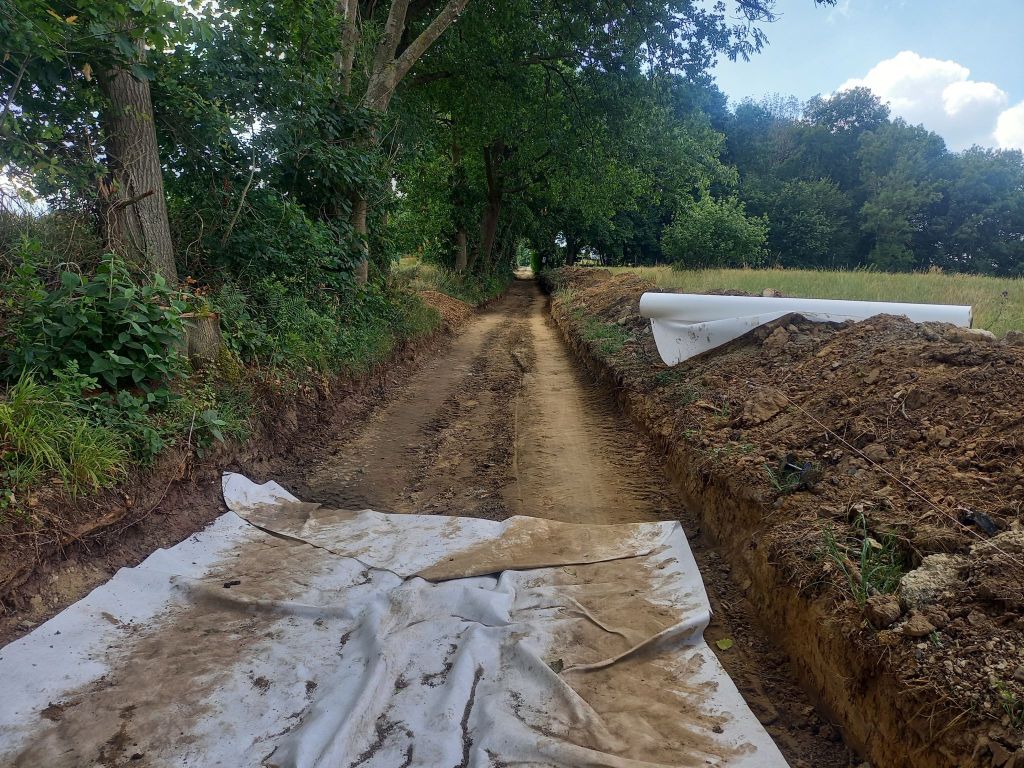

• Wavre (N239) – Rosières : terrassements en cours, la sous-fondation commence à apparaître (fin des travaux prévue pour 2026-2027) ;

Devant le Loxam à Rosières
Derrière l’aire de repos de Bierges

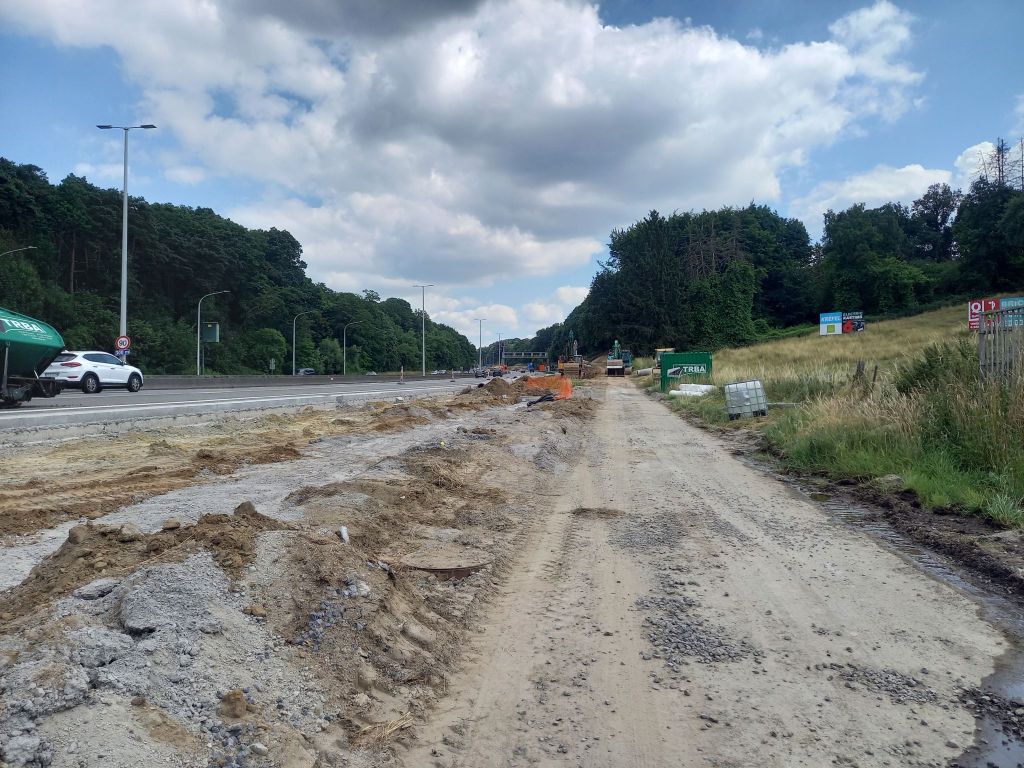

• Rosières – Overijse : début des travaux prévu en 2025, pour une fin estimée en 2027 ;
• Overijse : travaux bien avancés, mise en service attendue en 2027 ;

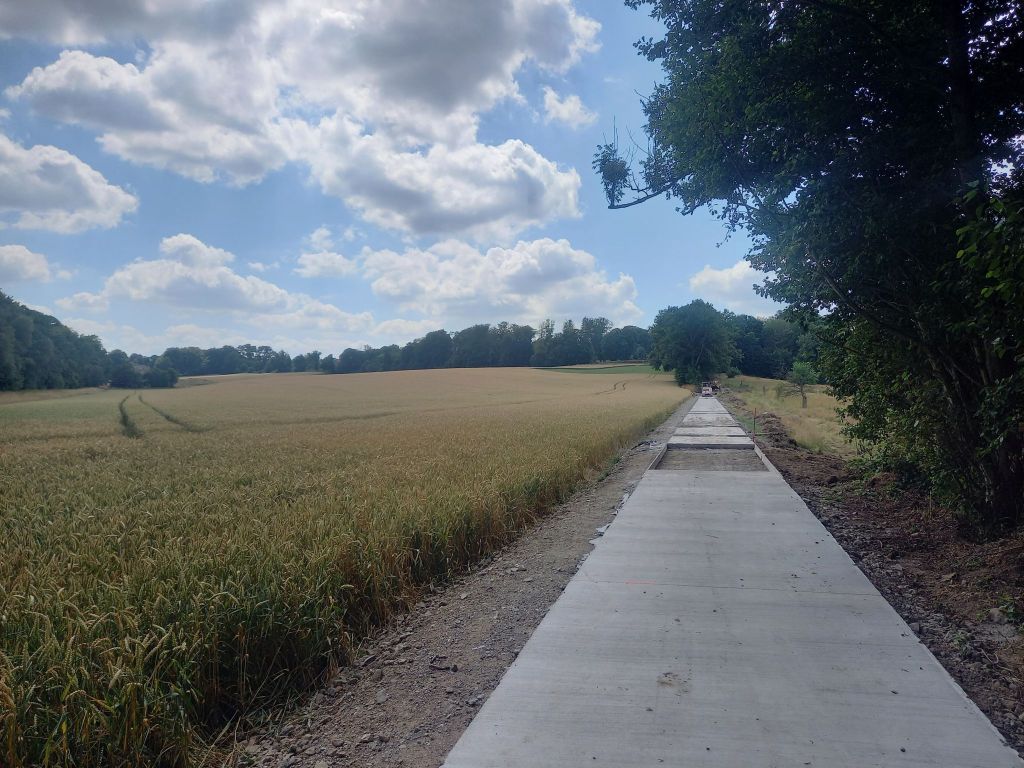

• Connexion Rosières – Rixensart : revêtement déjà visible sur une partie du tracé (fin des travaux prévue pour 2026) ;

Sentier du Plagniau
Sentier du Plagniau

• Cyclostrade de la Dyle : début des travaux prévu en 2026, fin estimée vers 2031

(Résumé des informations disponibles publiquement sur les sites des différents porteurs de projet).
